世界在建最大水电站:白鹤滩大坝今日全线封顶!
2021年5月31日12点7分
随着最后一仓混凝土浇筑完成
白鹤滩水电站大坝浇筑全线到顶
首批机组7月前投产发电
白鹤滩水电站位于
四川宁南县和云南巧家县交界处
是世界在建规模最大
施工难度最大的巨型水电站
一起见证历史时刻!
世界在建规模最大的水电站——
白鹤滩水电站大坝于2017年4月开始浇筑,经过近50个月的建设,实现全线浇筑到顶,为2021年7月前首批机组投产发电奠定了坚实基础。

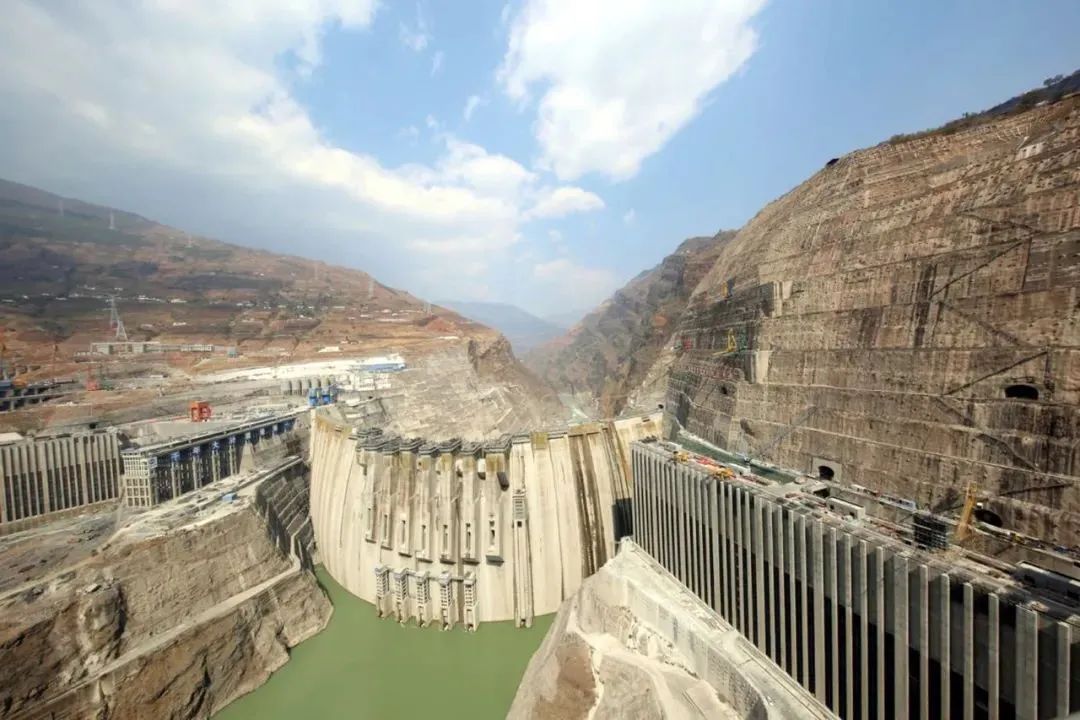

白鹤滩水电站最大坝高289米,坝身布置有6个导流底孔、7个泄洪深孔和6个泄洪表孔。大坝主体混凝土浇筑总方量达800万立方米,开始浇筑以来没有产生过一条温度裂缝,标志着中国已完全掌握大体积混凝土温控防裂关键技术。

白鹤滩水电站位于云南省巧家县和四川省宁南县交界处的金沙江干流之上,装机总容量1600万千瓦,共设计安装16台单机容量为100万千瓦的水轮发电机组,是全球单机容量最大的水电机组,均由我国自主研制。
白鹤滩水电站大坝成长记

▲白鹤滩水电站工程实现大江截流

▲2017年4月12日, 白鹤滩水电站大坝首仓混凝土浇筑

▲2018年8月4日,白鹤滩水电站大坝首个坝段浇筑过百米

▲2019年4月1日,白鹤滩水电站大坝钻孔取芯质量检查,取出世界最长的常态混凝土芯样
▲2019年10月15日,白鹤滩水电站大坝首个泄洪深孔成功浇筑到顶,顺利实现百日过深孔的目标
▲2019年12月31日,白鹤滩水电站工程全年大坝累计浇筑混凝土突破270万立方米,创下世界纪录

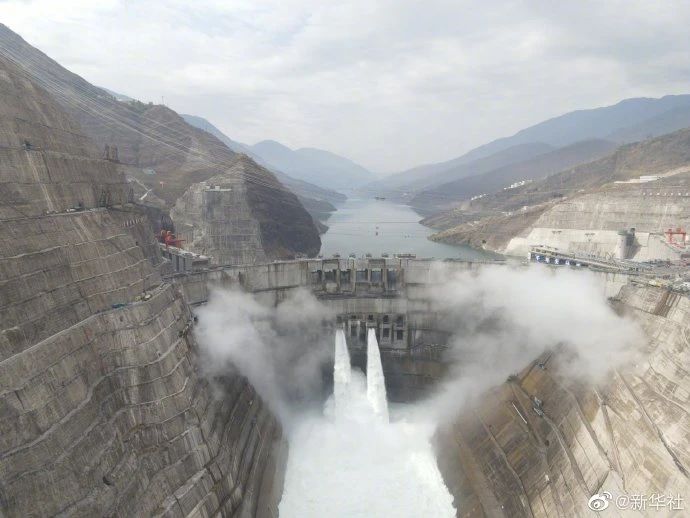

▲2020年6月6日,白鹤滩水电站大坝基坑进水,大坝具备挡水度汛条件

▲2020年9月15日,白鹤滩水电站大坝导流底孔过流
▲2020年11月26日,白鹤滩水电站大坝首批坝段浇筑到顶
▲2021年4月6日,白鹤滩水电站大坝导流底孔下闸。白鹤滩水电站工程开始蓄水

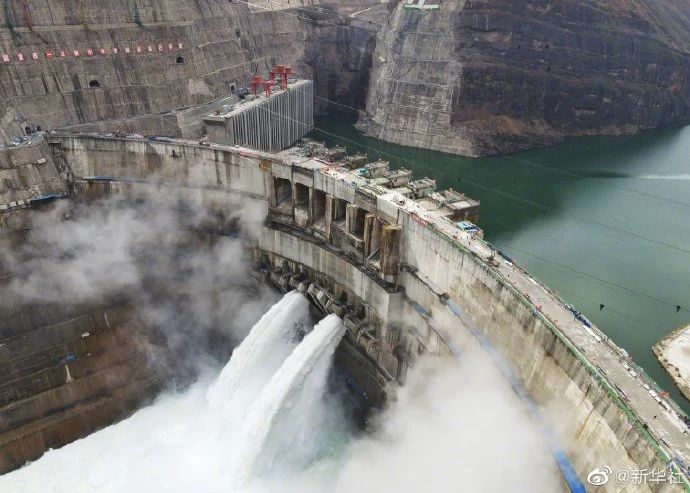

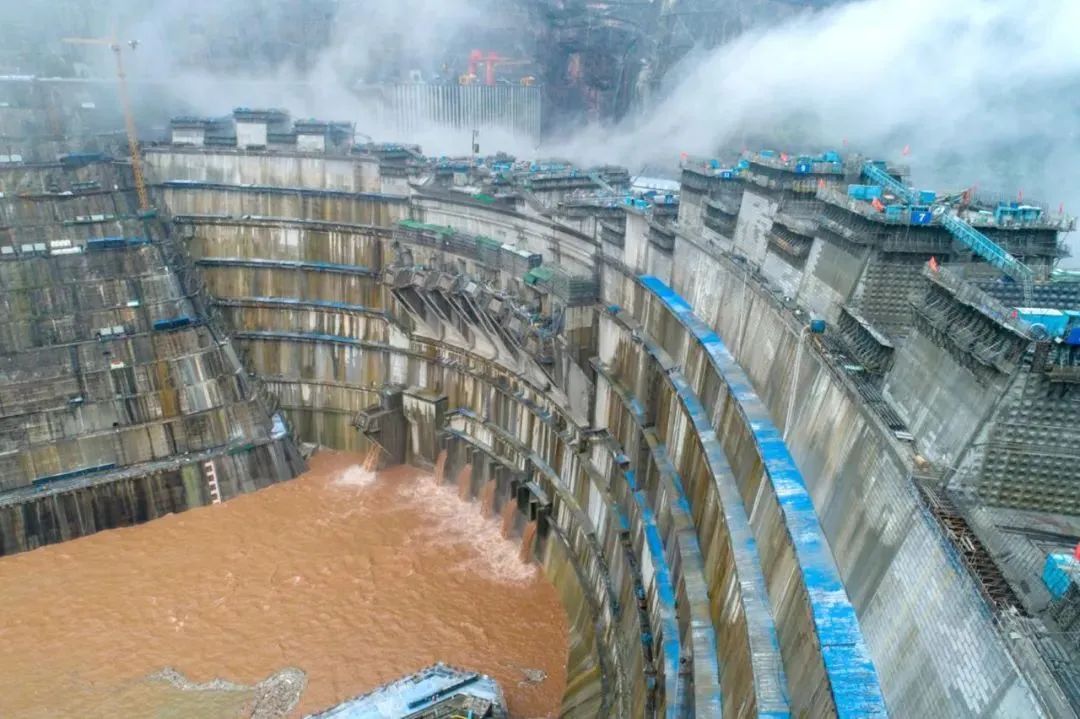

▲2021年5月1日,白鹤滩水电站大坝泄洪深孔开始过流

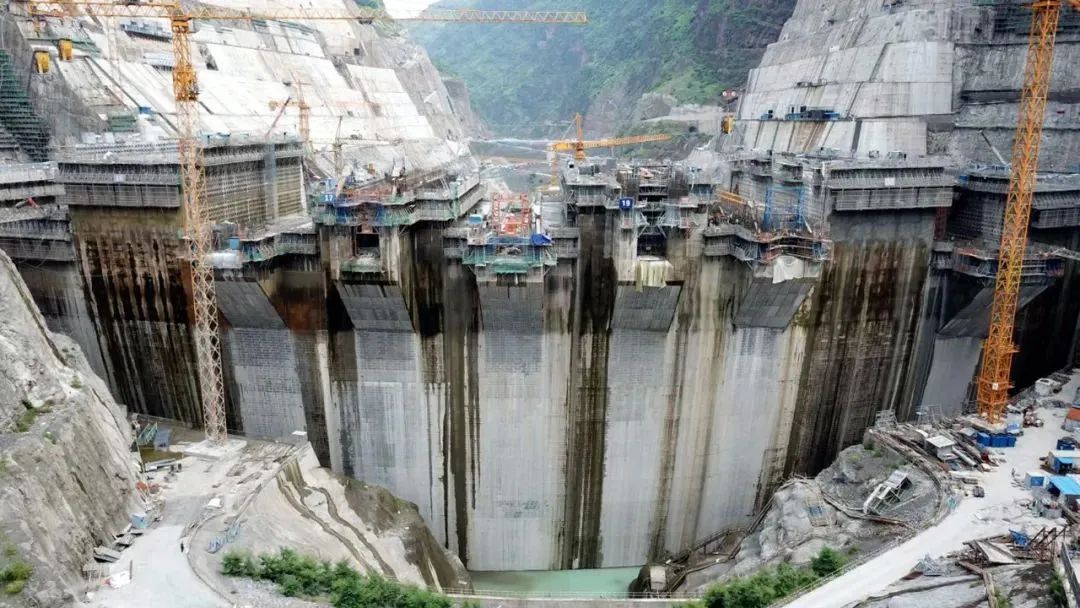

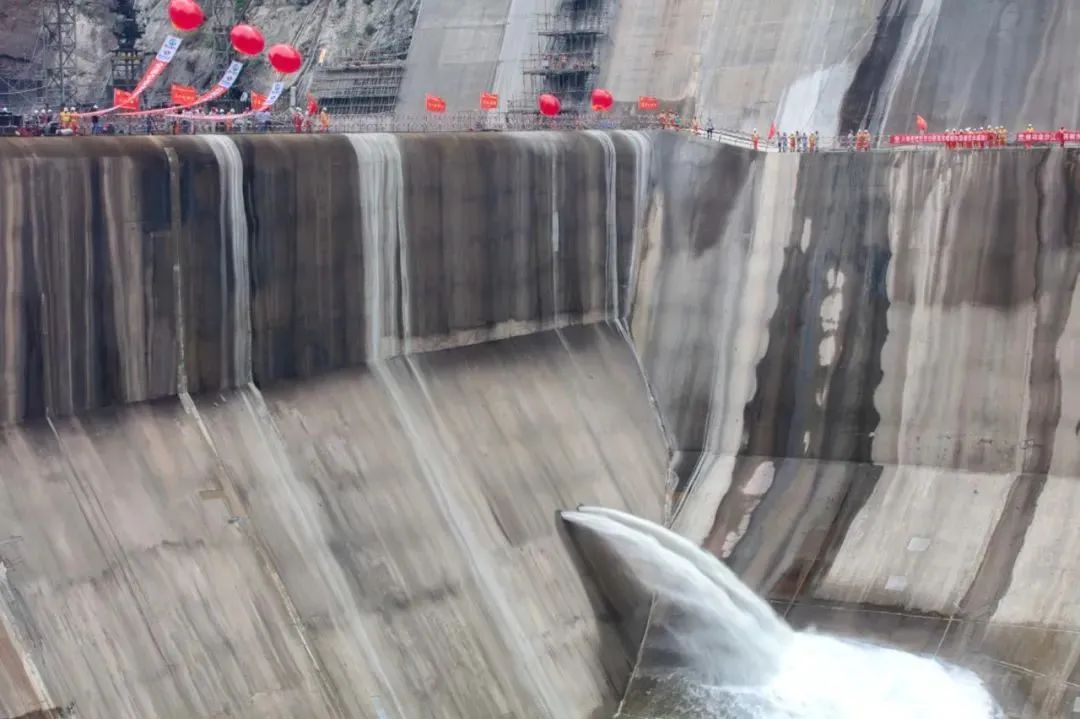

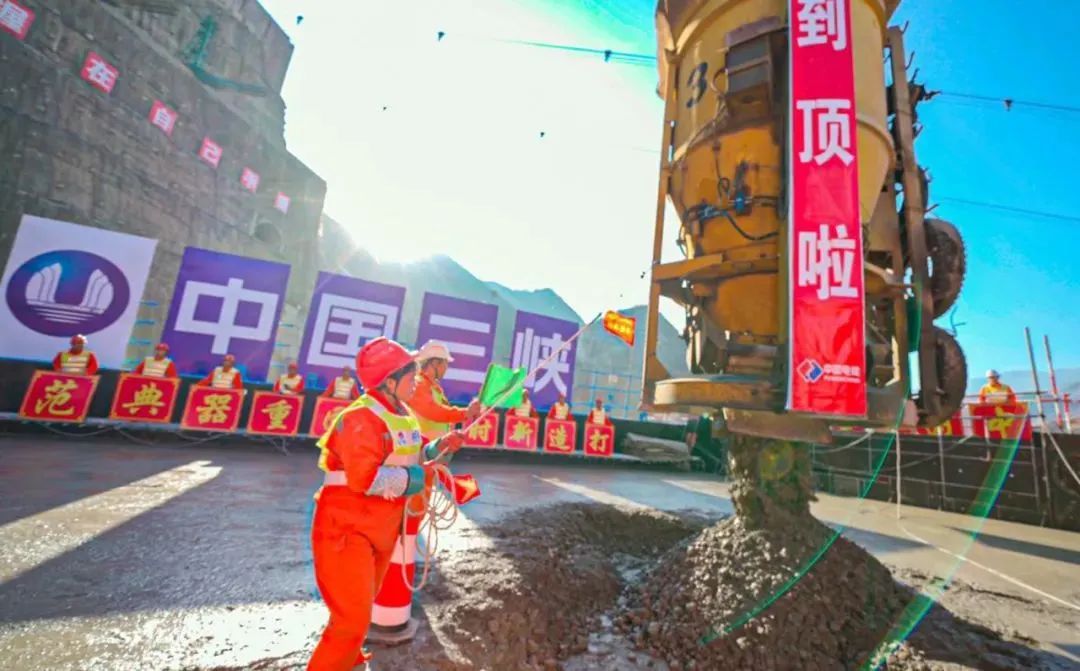

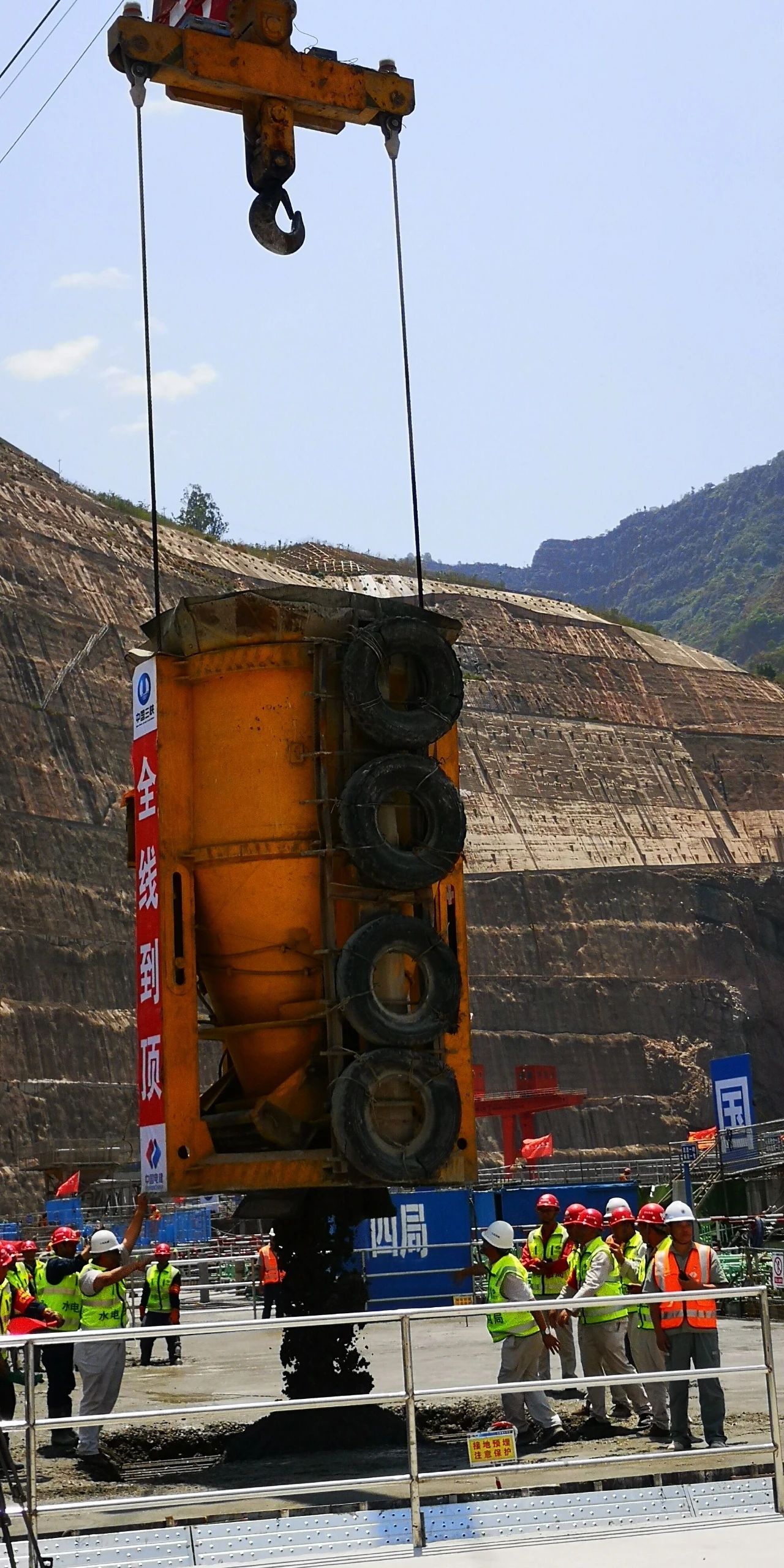

▲2021年5月31日,白鹤滩水电站大坝全线浇筑到顶
白鹤滩水电站有多牛?
白鹤滩水电站于2010年开始筹建,迄今已创造了六项世界第一、两项世界第二、两项世界第三。
白鹤滩水电站总装机容量1600万千瓦,居世界第二,仅次于三峡工程。

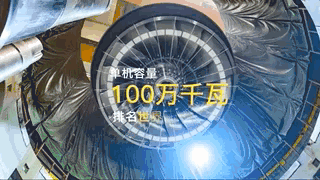

单机容量100万千瓦,位居世界第一。预计2022年7月可实现16台机组全部投产发电。届时一天的发电量就可满足50万人一年的生活用电。

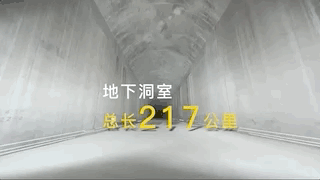

白鹤滩水电站的地下洞室群规模世界第一,地下洞室总长217公里,相当于北京到天津距离的1.7倍。

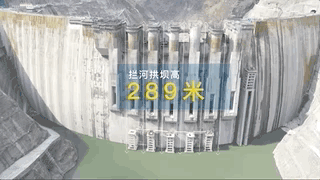

水电站的拦河拱坝高289米,相当于100层楼高,为世界第三。

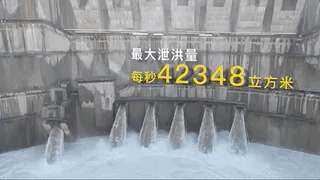

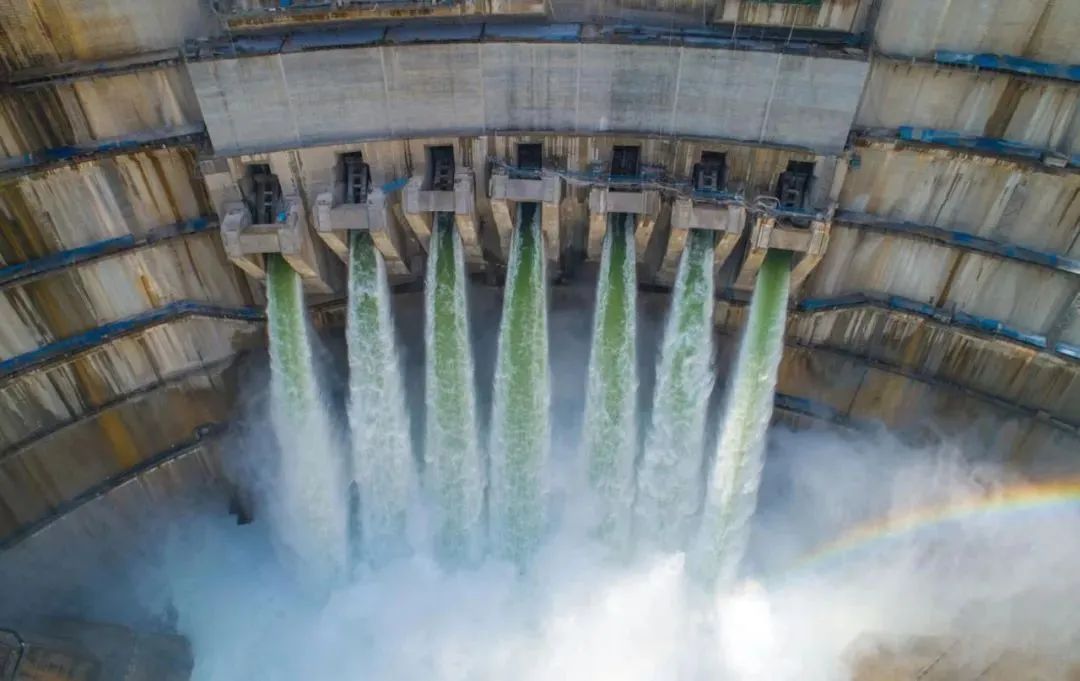

最大泄洪量达到每秒42348立方米,6分钟即可灌满整个西湖,枢纽泄洪功率世界第三。

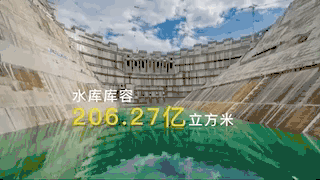

白鹤滩水电站的水库库容为206.27亿立方米,与洞庭湖的总容积相当。
大国重器
引领世界
为祖国点赞
TAG:
